TOD项目难点,往往不在图纸上,
而在图纸之外的系统性难题。
上盖预留尺度难以平衡、
分期建设时序难以协同、
开发机制无成熟范式……
所有难题都指向同一个核心命题:
一级开发阶段如何为项目撑高价值天花板。
/
近年来,中国城市轨道交通运营里程持续突破、稳居世界首位,TOD综合开发也正从零星试点走向系统推进,“站城融合”成为行业共识。但共识之下,大量项目仍停留在“地铁上盖房子”的思维模式,TOD的价值远未被充分释放。

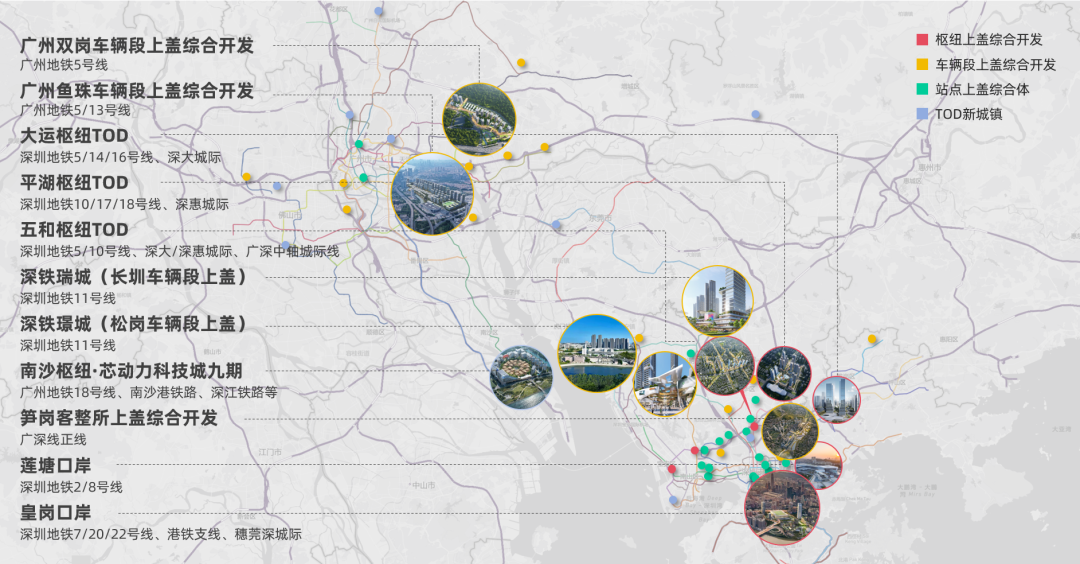

华阳国际深耕TOD领域多年,累计参与60+TOD项目,覆盖站点上盖综合体、枢纽上盖、车辆段上盖、TOD新城镇等全类型业态。贯穿立项到交付、一级开发到二级落地,与轨交平台、开发企业、政府部门一起攻克了新皇岗口岸、笋岗客整所上盖综合开发等复杂TOD项目“首次落地”的系统性难题。
本文整理自华阳国际TOD技术带头人钱欣的内部深度复盘,分享60+项目沉淀的核心方法论:如何以项目价值为主线,打通预留、时序、机制三大关键堵点。

01
TOD项目,难在哪里?
钱欣:做了十几年TOD项目,有一个感受越来越强烈:TOD这件事,图纸上的问题往往不是最难的,难的是图纸之外的那些事。
TOD项目有几个绕不开的特征:跨行业、长周期、多主体。常规项目里,各专业依次出场;TOD项目里,它们同时在场、互相制约、互为条件。常规项目的开发周期相对确定;TOD项目从一级开发到二级落地之间可能隔着很多年。常规项目的建设主体相对单一;TOD项目的参与方涉及轨道公司、管理部门、开发企业、各类设计院,诉求各不相同。
这些特征决定了它的复杂性,也放大了它的核心优势,轨道交通带来的稳定、持续、可预测的大规模人流。这个流量不只是用来“经过”的:人流聚集的地方,就是服务业、商业、办公、创新业态最有机会生长的地方;当人流被有效组织,片区的功能就不再是零散的,而是被轨道串联成一个有机整体;当单个站点走向多条线路交汇的枢纽,当枢纽走向轨道走廊,城市功能版图就有了被重新梳理的可能。人流的价值,恰恰是TOD一切价值的起点。
所以,对TOD项目的认知,可能需要从“怎么把这个房子盖出来”转向更往前一步:怎么让这个项目在长达数年的过程中,各方的目标能对齐、路径能走通、价值能兑现。

02
第一问:项目价值从何而来?
钱欣:这个问题问到了根本。
实践中,如果把TOD简单理解为“地铁上盖房子”,轨道是轨道、城市是城市,两者之间的互动就没有被充分释放出来。撑高TOD项目价值,核心是两件事:
第一层撑高,是理念层面。 在一级开发阶段,为城市打造一个能持续生长的价值功能底盘。这个底盘要能导入人流、承载产业、激发活力,它不是一块地、一个盖板,而是用TOD的能量重新组织城市功能,带动片区能级整体提升。
.png)
这个底盘是一级开发阶段交付的核心成果,它不是房子,而是一个系统。车辆基地上盖交付的是一个能承载未来开发的“人工地面”及缝合城市功能、链接城市资源的体系;枢纽项目交付的是一个能融合交通与城市功能的“城市接口系统”。一级开发交付的不是可售产品,但这个系统才是TOD项目未来几十年价值生长的天花板。

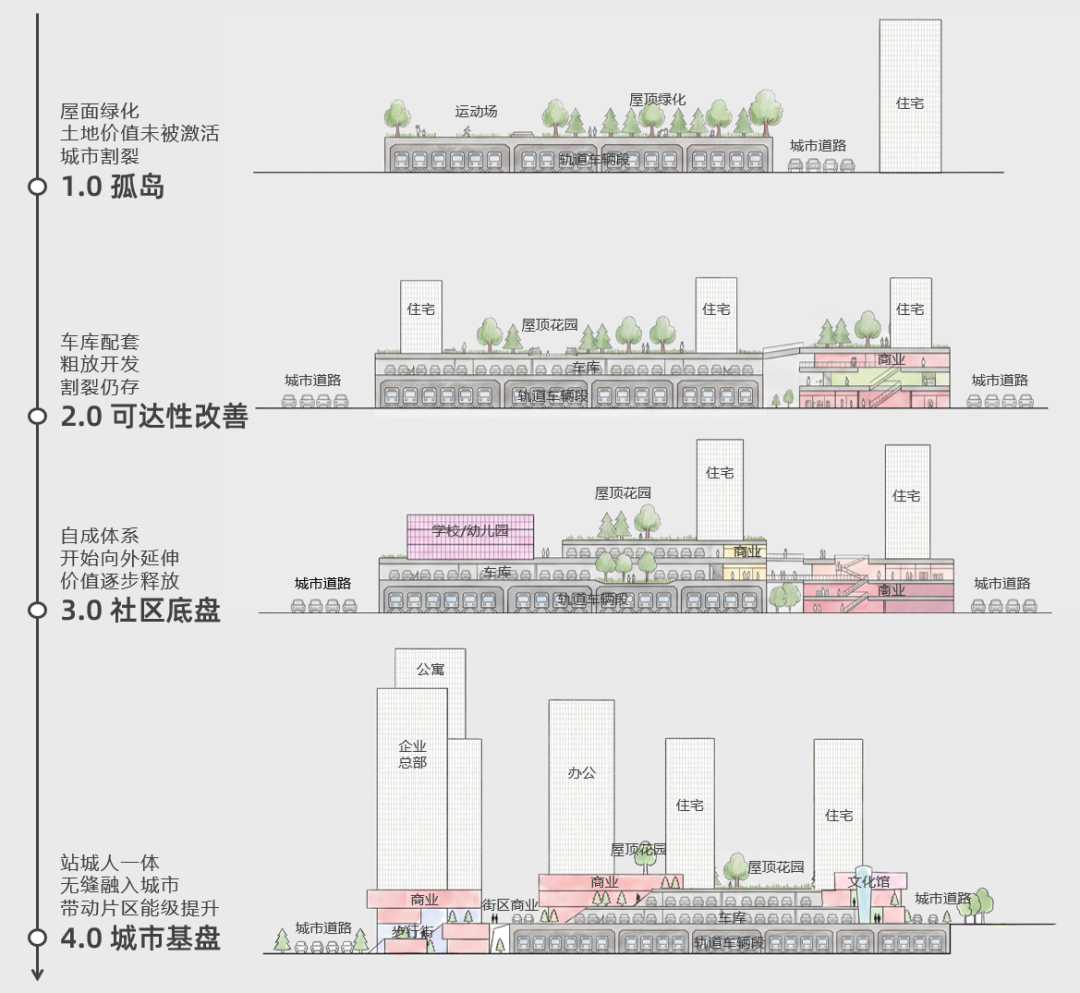

以车辆基地上盖为例,我们有一个分析框架叫“超级底盘的迭代升级”:1.0时代只是在屋顶做绿化,与城市隔绝;2.0时代开始盖住宅,但孤岛效应依然存在;3.0时代底盘升级为社区生活底盘,有配套、有慢行,但仍以社区内循环为主;4.0时代底盘从“社区底盘”升级为“城市底盘”,与城市慢行网络衔接,与周边资源深度融合,带动片区能级提升。
枢纽项目也遵循同样的逻辑。不同的是,车辆基地上盖是“再造一个人工地面”,而枢纽项目是在既有城市肌理中,以枢纽为核心重新梳理城市结构。但两者的目标一致,都是把交通节点转化为城市功能节点,让轨道设施成为城市活力的发生器。枢纽项目需要重点考虑的是:多线换乘的效率与舒适度、枢纽与周边地块的慢行衔接、交通集散与城市公共空间的融合,以及商业、办公、居住等业态如何在枢纽上方高效组织。
从“孤岛”、“车站”到“城市底盘”,核心是对城市缝合理念的认知升级。无论车辆基地还是枢纽,本质都是让轨道设施从城市的“背面”转向“正面”。

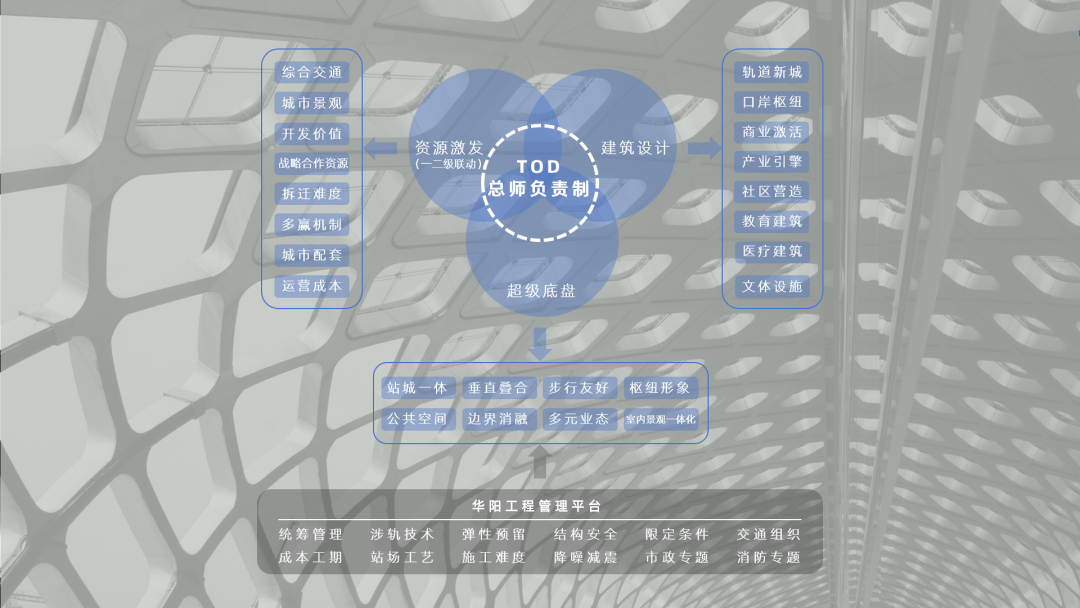

第二层撑高,是把理念兑现为现实。这个系统不会自动实现,需要在一级开发阶段解决三个关键问题:预留怎么平衡?时序怎么协同?开发机制怎么搭建?这三个问题不解决,系统就建不起来,价值天花板就撑不上去。
.jpg)
03
第二问:弹性预留怎么留?
钱欣:预留过度,可能造成投资沉没;预留不足,后期业态迭代、功能升级都会受限。很多项目在做预留决策时,对未来上盖物业的业态组合、荷载需求、空间尺度缺乏预判依据。我们理解的弹性预留,包含两个层面:
第一层,为未来的开发预留技术条件。结构、荷载、接口、管线,让二级开发能够接得上,这是基础。华阳的预留设计能力,来源于60多个TOD项目的经验积累、从一级到二级开发的全程参与,以及大量不同类型建筑的实践经验。
第二层,设计要具备开放性。城市在变,产业在变,人的需求也在变。今天预留的弹性,如果只是按照对未来的单一预判来留,十年后可能还是不够用,甚至留错了方向。真正的弹性预留,不是“我算好了你未来可能要用什么”,而是“我不知道你未来会怎么用,但我给你留了可以再次连接的条件”,结构上,留可扩展的节点;空间上,留可再分的框架;动线上,留可接入的接口。
第一层问的是“够不够用”,第二层问的是“好不好改”。一个只解决“够不够用”的项目,十年后可能够用,但不好用;一个同时解决“好不好改”的项目,才能持续应对变化。
还有一个很重要的认知:预留设计不仅是技术问题,更是经营问题,它直接影响造地成本(隐形地价)、盖上开发量(总货值)、盖上建筑形态(产品类型)三个方面。所以弹性预留的设计方案,不只是一道结构工程师的计算题,也是一道与建设方共创的经营决策题。弹性预留,本质上就是价值预留。
基于这套认知,针对不同建筑类型,我们制定差异化的预留策略:
●规划层面
将涉轨限制、日照限制、减振降噪限制、特殊消防限制等刚性要求作为前提条件,限定出建筑的可建设范围,避免在不可建区域进行不必要的预留。同时梳理规划条件,为上盖项目争取零退线区、立体红线、适当提高覆盖率、降低绿地率等,为提升造地价值创造条件。
●建筑层面:

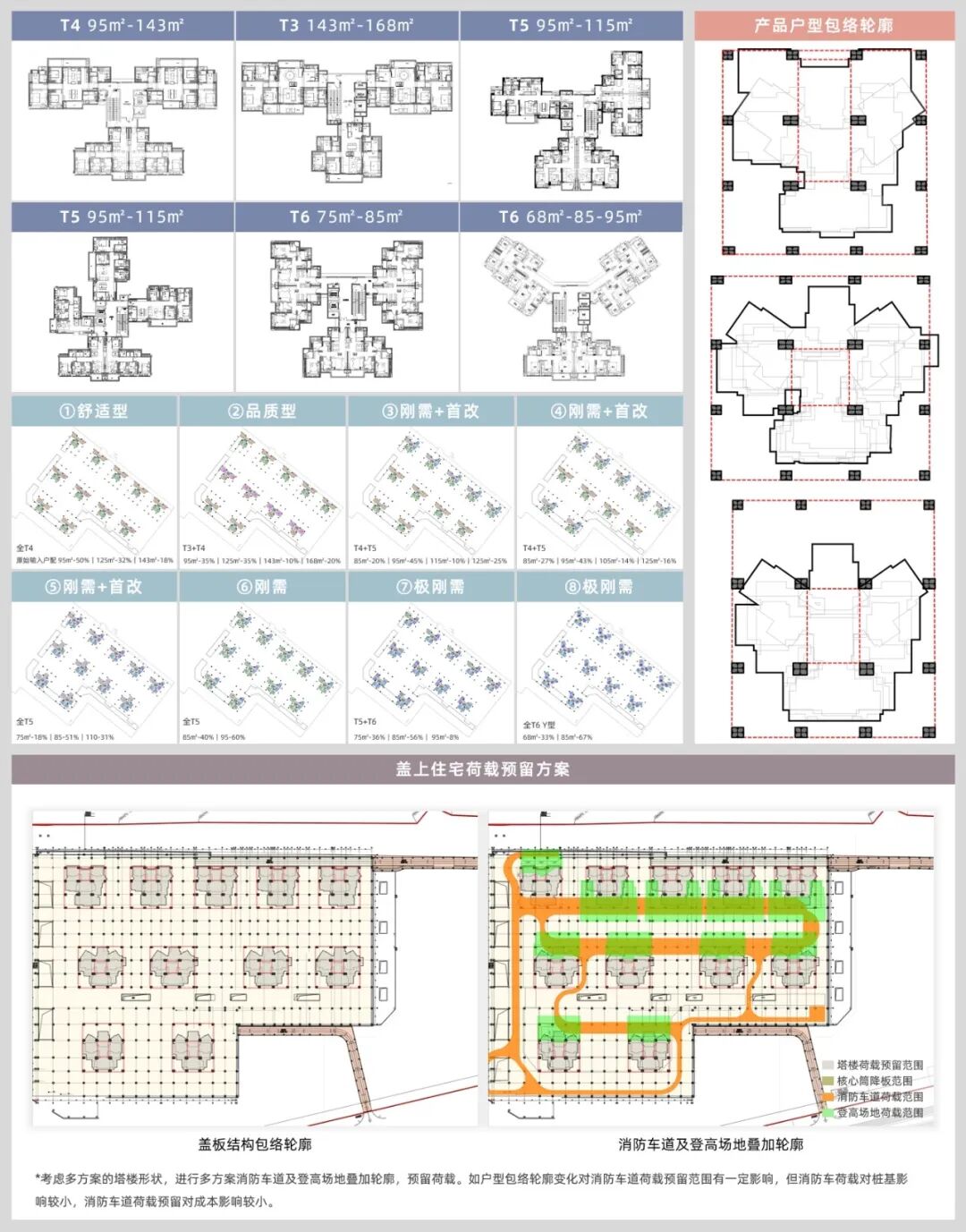

住宅:采用多户型包络预留方式,将多种户型方案叠加轮廓并适当扩展,作为荷载预留的包络范围。消防车道和登高场地也根据不同消防方案考虑包络性预留。
公建:坚持高弹性预留原则,未来改造、更新需求更高,预留应适当充足。
学校:采用“操场+教学楼”整体模块化预留模式,只锁定整体空间框架与荷载标准,后期方案可在体系内灵活调整。
●机电与市政:
遵循产权划分完全脱开的原则,上盖小市政与大市政的接口条件需预留专门管线敷设位置,车辆段与开发部分的市政管线独立成系统。
●人防与海绵:
有条件时,海绵争取豁免或降低标准,如需在盖上设置,提前预留荷载及条件。人防争取尽量少的计人防面积,按消防可达层计人防面积。
.jpg)

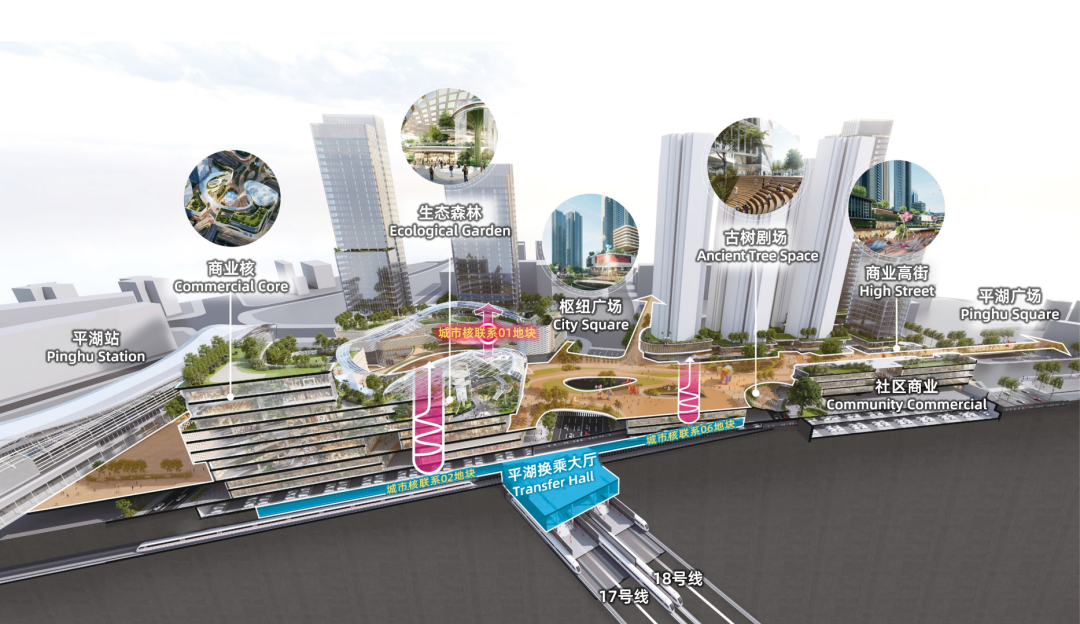

枢纽项目在预留上同样需要系统性思考。不仅要考虑上盖物业的结构预留,还要统筹枢纽换乘厅、地下连通通道、公交首末站、出租车接驳区等城市交通设施的预留条件。尤其是枢纽与周边地块的地下连通、二层连廊等慢行系统,若不在一级开发阶段预留接口,后期很难再补。
现在我们的做法是:对不同预留方式进行全面比较,评估市场产品包容度,做经济性测算,选择既能包容未来开发条件、又具备经济性的方案。通过多形态荷载复合验证,让预留结构可适配多种建筑业态叠加。
.png)
04
第三问:建设时序错配怎么破?
钱欣:TOD项目很少能一次性建成。枢纽类项目面临“已有线路、在建线路、未建线路”的多期叠加;车辆段上盖更是典型,盖板先建,二级开发可能五、六年后才启动。
时序问题的核心在于:轨道和上盖是两套完全不同的建设时序,但要撑高项目价值,有一部分设施必须在轨道施工的同时完成。有些结构如果不在轨道施工时同步完成,后期不是不能补,但一旦错过窗口期,按涉轨安保要求退让,用地效率和站城融合都会大打折扣。决策窗口期往往只有几个月,错过了,损失的是长期项目价值。

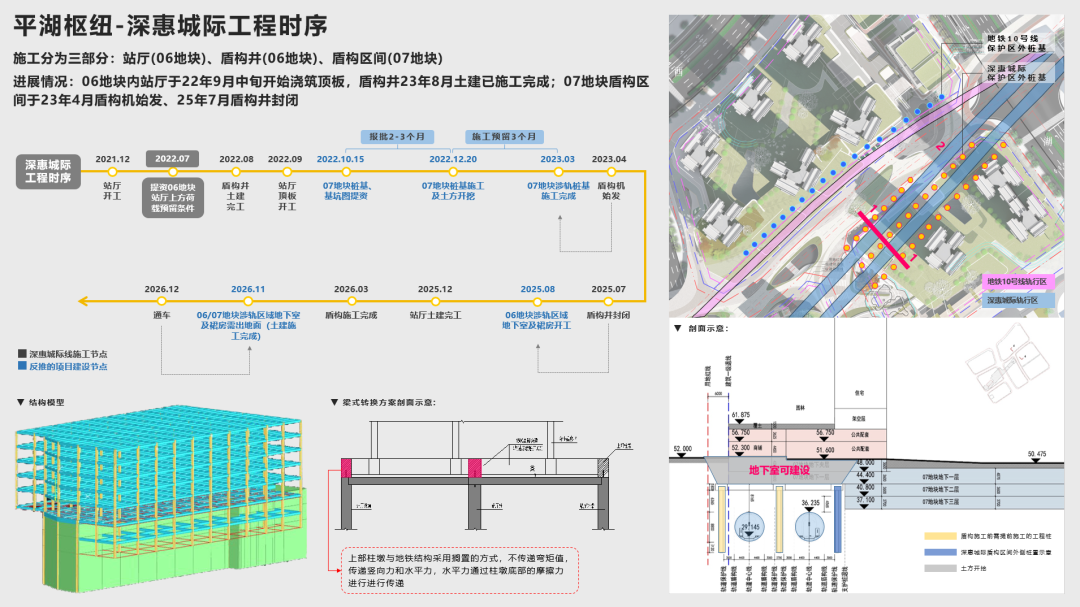

华阳在平湖枢纽TOD项目前期研究中就遇到了这个问题,城际站厅和盾构区间先动工,上盖开发后启动。我们的做法是:在轨道设计阶段就介入,识别出哪些结构必须在轨道施工时同步完成。
-站厅上方与上盖商业的一体化预留:城际站厅施工时,同步预留上部商业的结构转换条件,确保后期二级开发可以顺利接入。
-盾构区间上方的基础整体预留:城际盾构从场地下方穿越,提前把上跨区段需要布桩的位置全部施工到位,包括无放坡空间的垂直支护桩,全部在盾构始发前完成。

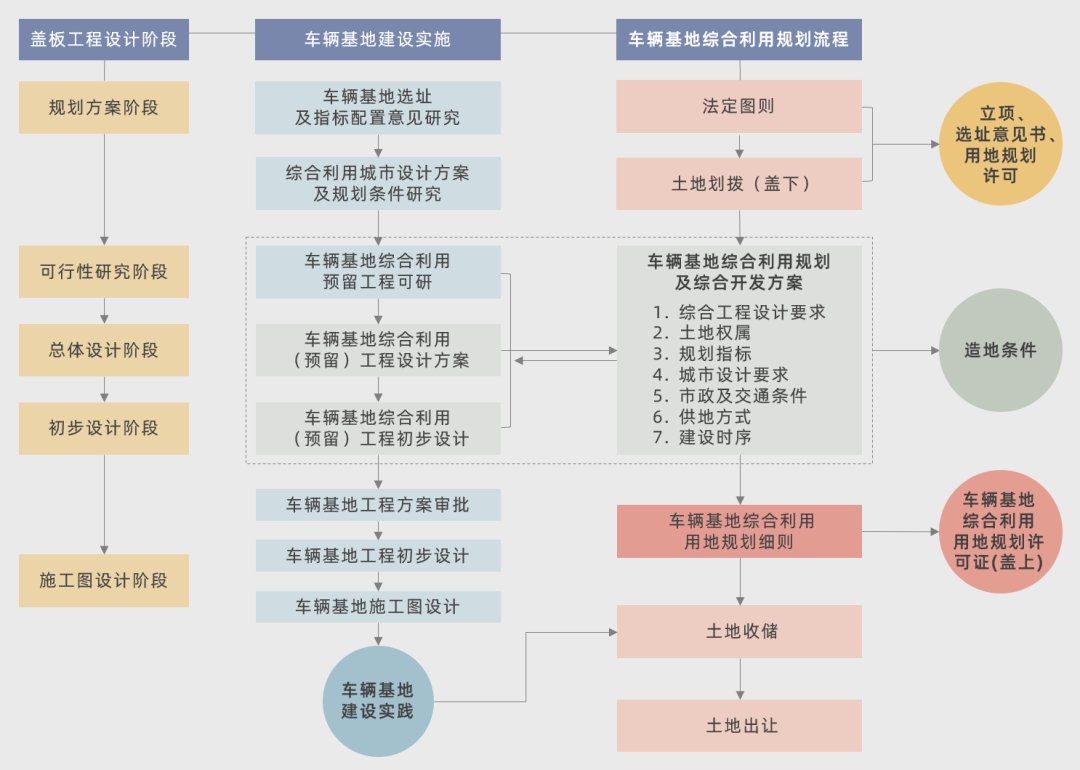

车辆段项目同样存在时序问题。 一级开发与二级开发之间往往隔着多年,盖板上的荷载预留、市政接口、消防通道等若在盖板设计阶段没有统筹考虑,后期二级开发启动时会发现条件已锁定,改动空间极为有限。因此时序协同的介入节点越早越好。
.png)
05
第四问:开发机制怎么搭
钱欣:枢纽上盖、车辆段上盖这类项目,叠加轨交、市政、建筑、减振降噪、特殊消防等多专业体系,各部门权责交叉、边界模糊。而且此类项目在单个行政区内开发数量极少,没有同类项目可参照,没有现成的标准化开发机制与流程。
华阳的思路是:不被动等待流程完善,而是主动协助建设方、各主管部门梳理合规的路径,以项目开发为主线,协同跨行业的技术闭环,推动项目落地。
以东莞黄江TID为例,项目涉及地铁建设、城市控规、市政配套等多方交叉,原有常规开发机制难以适配。我们牵头组织各专项专家论证会,对项目整体技术方案、建设时序、合规性、落地可行性进行全方位评审,形成正式的专家评审意见。管理部门有了这份专业判断,审批就有了依据。
这套方法的核心是让设计方做主动引导者,在合规合法的前提下,协助梳理项目全流程:哪些环节需要专项论证、哪些节点需要多部门协调、哪些流程需要前置打通。当卡点被逐一化解,开发机制自然就打通了。罗湖区正在实施的笋岗客整所上盖综合开发项目,目前正在实践这套模式。
.png)
.png)
.jpg)
.jpg)
.jpg)
结语
从“响应条件”到“创造条件”
钱欣:回过头看,撑高TOD项目价值天花板,需要两个层面协同发力:理念层面,用TOD的能量重新组织城市功能,带动片区能级整体提升;操作层面,打通预留、时序、开发机制三个关键堵点。
大湾区TOD已走过“轨道先行”的上半场,进入下半场,命题从“建得够不够快”转向“价值释放得够不够充分”。TOD能不能撑高价值天花板,取决于设计能不能从“响应条件”转向“创造条件”。这条路还很长,但我们已经在路上了。
.jpg)
钱 欣
华阳国际设计集团副总裁、执行总建筑师、TOD技术中心总负责人;国家一级注册建筑师、高级工程师,深圳市首届杰出建筑师
从事建筑设计30+年,深耕TOD枢纽综合开发、城市更新领域,代表项目:深铁松岗车辆段上盖、长圳车辆段综合体、大运枢纽物业开发、东莞地铁黄江停车场综合开发、广州双岗停车场上盖开发等
注:本文所有效果图均为方案阶段示意,仅供学术交流与行业探讨,不构成最终实施承诺。
